2012년

고아 ~ 도진간 도로 확ㆍ포장공사

사업목적

  • 기반시설 확보로 지역주민들의 교통편익 제공

  • 지역개발의 촉진 및 살기 좋은 정주여건 조성.

사업기간 : 2009년 ~ 2012년( 4년)

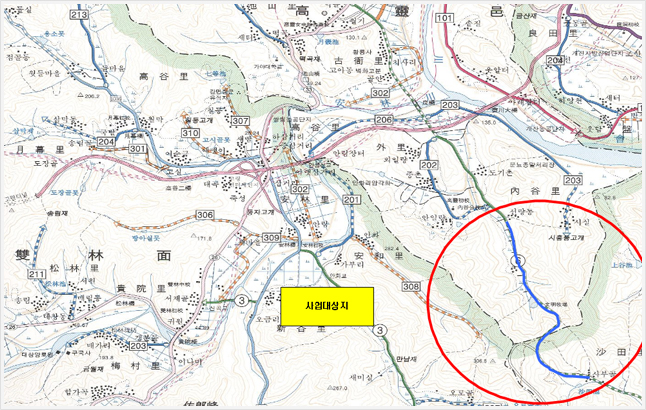

사업내용 위 치 : 고령읍 고아리~우곡면 사전리(군도6호선) 사업규모 : 도로확ㆍ포장 L=1.75km(폭 8.0m)

총사업비

(단위 : 백만원)

총 사업비
재원별 기투자 2012투자 향후투자
국고
도비
군비 3,621 3,621 - -
기타(자)

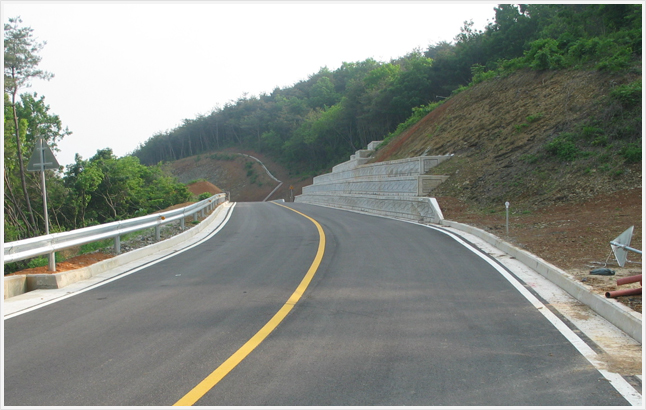

추진상황 2009. 10 : 공사착공 2012. 5 : 오소리농장 소음피해 민원 해결 2012. 6 : 공사완료(전구간 개통)
※ 종합진도 : 100%

기대효과 도로확장을 통한 지역간 균형개발 및 살기 좋은 정주여건 조성
